80m混凝土煙囪拆除方案
一、工程概況
3200m3高爐熱風爐80m煙囪位于X鋼煉鐵廠廠區內,是熱風爐附屬工程。煙囪總高度80m,鋼筋砼煙囪筒壁?;A底標高-4.0m,其中一步大腳半徑r=7.0m,高h=1.2m;混凝土標號為C25?!?.000m處外半徑r=4.460m,上口外半徑r=2.860m.煙囪筒壁采用C30級混凝土,無井架液壓滑模施工;隔層材料采用礦渣棉;內襯材料采用粘土質耐火磚、粘土火泥泥漿砌筑;信號鋼平臺兩個,分別位于▽25.0m、▽75.0m,鋼爬梯一道;煙囪頂端25m范圍內每5m長在表面交替涂紅、白調和漆兩度。
二、準備工作
1、對參加滑升設備拆除的人員進行拆除方案的講解,使每個人員都清楚拆除方案,熟悉各自的崗位。
2、檢查拆除用的設備及工具,拆除前對所需的對講機進行調試達到通話清晰。對倒鏈、鋼絲繩、卷揚機、滑輪、安全帶等有關設備及工具進行詳細的檢查,發現問題及時解決。
3、用四根Φ18.5鋼絲繩將鼓圈拴牢并連接倒鏈系牢于筒壁的埋件上。倒鏈受力必須均勻。
4、設立安全警戒線及標記。煙囪外徑15m范圍為危險區域,在危險區域邊界設專人維護。非施工人員不得進入危險區域后在周圍逗留。
5、對拆除人員進行分組,一組負責上部拆除工作,一組負責地面轉運及聯系,一組負責安全警戒,一組負責現場指揮及協調。
三、拆除方法及順序:

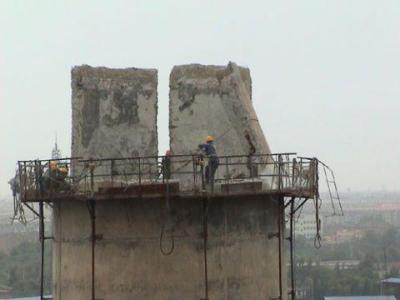

拆除的順序原則上先安裝的后拆除,后安裝的先拆除。拆除順序:模板系統→電氣線路→液壓設備→內外吊掛→液壓機及油路→索道→上部井架→欄桿→平臺板、欄桿、環梁、輻射梁→液壓千斤頂、提升架→上下鼓圈→抱桿→吊籠鋼絲繩拆除方法:
1、模板系統:施工人員站在吊掛上拆除模板系統運至操作平臺,由罐籠運到地面。
2、電氣線路:切斷電源拆除電氣線路,用吊籠運至地面。
3、內外吊掛:施工人員站在平臺上拆除吊掛,拆除前先用抱桿鋼絲繩系牢吊掛,然后拆除由抱桿運到地面。
4、液壓機及油路:先將液壓機及油路關閉,拆除油管、液壓機,由抱桿運到地面。
5、索道:將索道拆除,一端系于抱桿鋼絲繩上運到地面。
6、上部井架:用Φ18.5鋼絲繩在筒壁頂部十字交叉系于筒壁的埋件上,在鋼絲繩上掛5t滑輪,主卷揚鋼絲繩卡入滑輪內,拆除井架,由抱桿運到地面。
7、欄桿:拆除欄桿,由抱桿運到地面。
8、平臺板、環梁、輻射梁:拆除原則“由外到內”、“由遠到近”?!坝赏獾絻取敝赶炔鸪猸h梁以及與之相對應的輻射梁,后拆內環梁?!坝蛇h到近”指先拆除離抱桿遠的部位,后拆除離抱桿近的部位。每段拆除時先將外環梁、輻射梁用2根Φ18.5鋼絲繩扣捆在重心位置,利用抱桿拆除外環梁、輻射梁。井架與筒壁間搭設跳板而后將提升架拆除,所有物件用抱桿卸到地面。
9、液壓千斤頂、提升架:將液壓千斤頂下部支承桿割斷,液壓千斤頂、提升架同時拆除,所有物件用抱桿卸到地面。
10、上下鼓圈:將上下鼓圈分解拆除,由抱桿運到地面。
11、抱桿拆除:將抱桿放在吊籠頂部由罐籠運到地面。
12、吊籠鋼絲繩:用一根100m麻繩一端系牢鋼絲繩一端系于75m鋼平臺上,由四人站在鋼平臺上將鋼絲繩放到煙囪內部地面。然后將麻繩放到地面。人員由爬梯爬下,拆除工作完畢。
四、施工安全措施:
1、拆除前對滑升設備進行全面系統的了解。
2、對所有的拆除工具及設備進行全面的檢查,發現問題及時解決。
3、水塔下部、頂部必須設專人負責,上下用對講機聯系,指令明確無誤后方可進行操作。
4、卷揚機設立2名運轉工操作,信號明確后方可運行。
5、水塔底部四周設立安全警戒,并派2人負責警戒。
6、拆除前施工人員進行安全教育,和拆除方法的講解。
7、所有頂部施工人員必須系好安全帶,并懸掛在牢固可靠之處。
8、拆除后的構件嚴禁從高空拋下,嚴禁野蠻施工。
9、拆除時嚴格按施工方案進行施工,如遇問題及時與項目部人員溝通、解決。
10、安全帶、滑輪、卷揚機必須嚴格檢查,確認無誤后方可使用,發現異常及時停止作業。
11、對拆除人員進行分組,使人員分工明確各負其責。
12、用于拆除井架的兩根欄風繩必須嚴格檢查地錨情況。
13、如遇五級及以上大風、雨天必須停止拆除工作。
14、所有拆除工作均在白天進行。
15、所有施工人員必須遵守勞動紀律,遵守各種文明規章。
